《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔条款是哪些?
索赔是指在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。建设工程施工中的索赔是发承包双方行使正当权利的行为,承包人可向发包人索赔,发包人也可向承包人索赔。

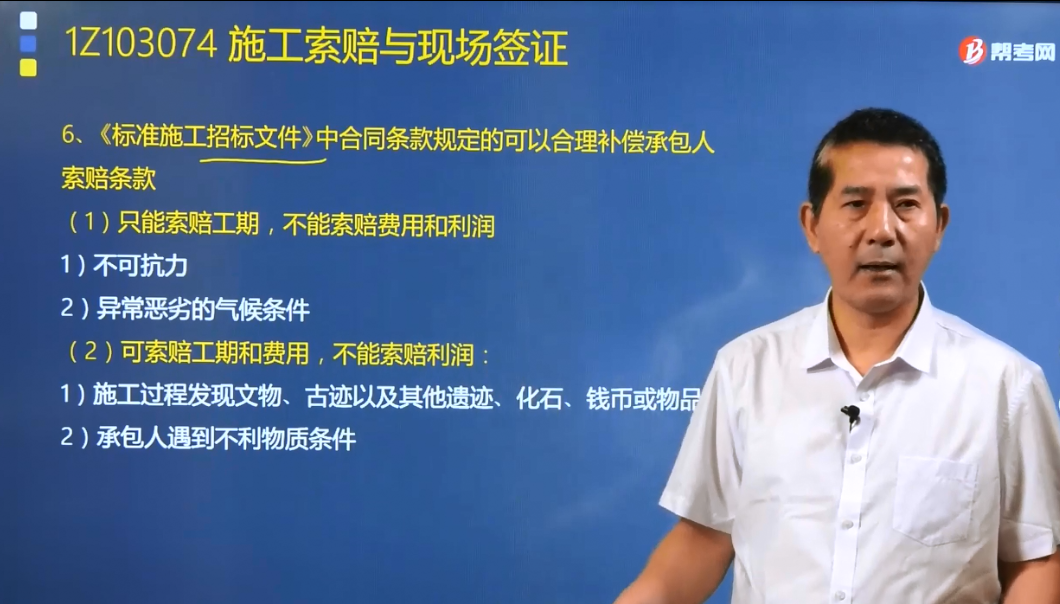

《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔条款如下:
1.只能索赔工期,不能索赔费用和利润
(1)不可抗力。
(2)异常恶劣的气候条件。
2.可索赔工期和费用,不能索赔利润:
(1)施工过程发现文物、古迹以及其他遗迹、化石、钱币或物品。
(2)承包人遇到不利物质条件。
3.只能索赔费用,不能索赔工期和利润
(1)发包人要求向承包人提前交付材料和工程设备。
(2)发包人要求承包人提前竣工。
(3)法律变化引起的价格调整。
4.可索赔费用和利润,不能索赔工期
(1)发包人的原因导致试运行失败的。
(2)发包人原因导致的工程缺陷和损失。
5.可索赔工期、费用和利润
(1)发包人提供的材料和工程设备不符合合同要求。
(2)发包人提供资料错误导致承包人的返工或造成工程损失。
(3)发包人的原因造成工期延误。
(4)发包人原因引起的暂停施工。
(5)发包人原因引起造成暂停施工后无法按时复工。
(6)发包人原因造成工程质量达不到合同约定验收标准的。
(7)监理人对隐蔽工程重新检查,经检验证明工程质量符合合同要求的。
(8)发包人在全部工程竣工前,使用已接收的单位工程导致承包人费用增加的。

下面我们列举一道关于一级建造师考试的例题,给大家说明一下这个知识点在考试中的应用,希望对大家有所帮助。
【例题•多选题】在《标准施工招标文件》中,合同条款规定的可以合理补偿承包人索赔费用的事件有( )。
A.发包人要求向承包人提前交付材料和设备
B.发包人要求向承包人提前竣工
C.施工过程发现文物、古迹
D.异常恶劣的气候条件
E.法律变化引起的价格调整
【答案】ABCE
【解析】对于选项A、B、C、E只可索赔费用,对于选项D只能索赔工期。
